Мелкощитовая или крупнощитовая опалубка: что лучше?

24.09.2026
Время прочтения: 3 минуты

Фундамент принимает на себя нагрузку от всех элементов здания (стен, перекрытий, кровли, инженерного оборудования, мебели), поэтому ключевое значение имеет точность его геометрии. Любые ошибки, допущенные во время заливки, будет дорого и сложно исправлять после затвердевания бетона. Даже небольшие отклонения геометрии могут осложнить монтаж стен, а более серьезные дефекты становятся причиной перекосов, неравномерной осадки и появления трещин.

Одна из главных причин таких проблем — неправильно собранная опалубка. Во время заливки свежий бетон создает большое боковое давление на стенки, особенно при высокой скорости подачи смеси или большой высоте заливки. Если щиты недостаточно жесткие, плохо закреплены или между ними остаются щели, конструкция может деформироваться или даже разойтись. Нарушается геометрия фундамента, ухудшается прочность поверхностного слоя, увеличивается расход строительной смеси.

В этой статье мы разберем, из каких материалов производят опалубку, как рассчитать количество материала для типового проекта и что учитывать при монтаже, чтобы минимизировать риски.

Виды опалубки

Конструкции различаются по способу использования, материалу и области применения.

Съемная опалубка

Самый распространенный вариант в малоэтажном строительстве. После того как бетон набрал необходимую прочность, щиты разбирают и используют повторно.

Преимущества:

  • доступная стоимость;
  • возможность повторного применения;
  • простой ремонт отдельных элементов;
  • удобная подгонка под любые размеры фундамента.

Материалы:

  • обрезная доска толщиной 40–50 мм;
  • влагостойкая фанера ФСФ;
  • ламинированная фанера толщиной 18–21 мм;
  • деревянный брус для каркаса.

При правильной эксплуатации ламинированная фанера обеспечивает особенно ровную поверхность бетона, почти не впитывает влагу и выдерживает несколько циклов без потери качества.

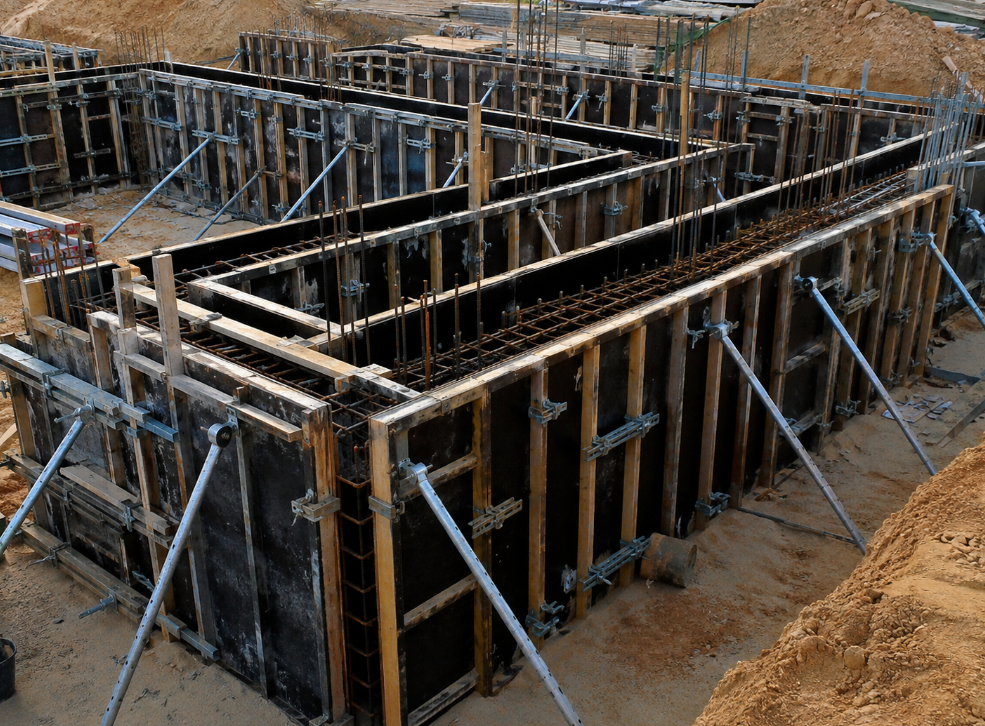

Съемная опалубка

Несъемная опалубка

После заливки конструкция остается частью фундамента.

Преимущества:

  • дополнительное утепление основания;
  • высокая скорость работ;
  • отсутствие демонтажа;
  • снижение теплопотерь через фундамент.

Несъемную опалубку производят из экструдированного пенополистирола, фибролита и других материалов. Такой вариант часто выбирают при строительстве энергоэффективных домов.

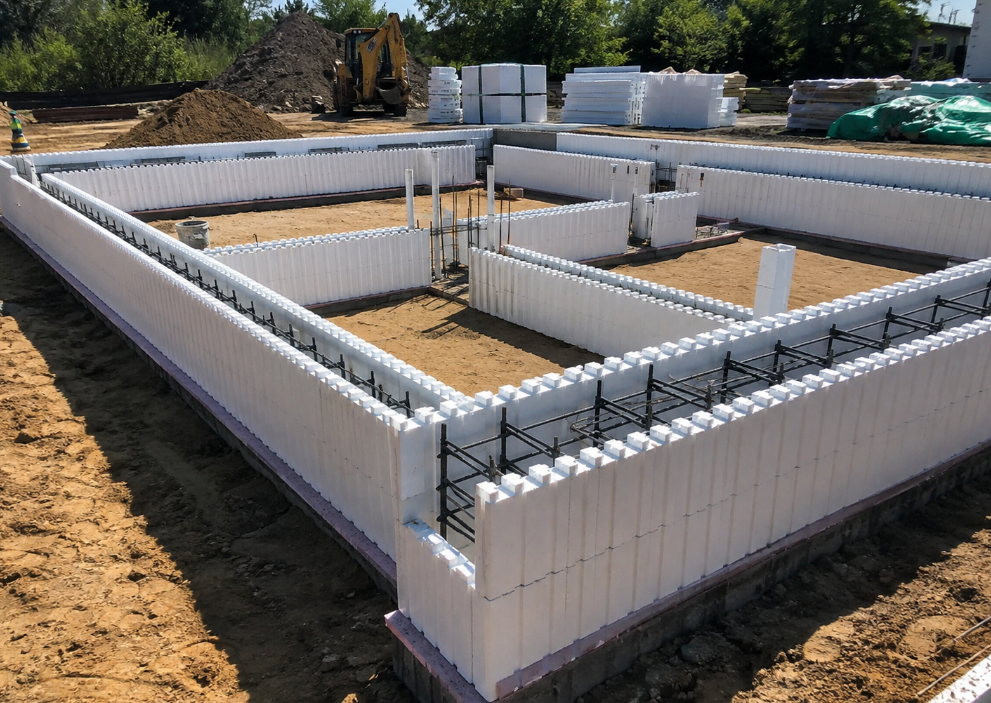

Несъемная опалубка

По материалу изготовления

Выбор материала зависит от конструктивных требований к фундаменту здания:

  • Дерево. Самое доступное решение для частного строительства. Доску легко распилить, подогнать по размеру и собрать без специального оборудования.
  • Фанера. Позволяет получить гладкие стенки фундамента. Оптимальны влагостойкие листы толщиной не менее 18 мм. При малой высоте ленты можно использовать фанеру 15 мм, но большой объем бетона требует более жесткого материала.
  • Металл. Стальные и алюминиевые щиты применяют на крупных строительных объектах. Такая система выдерживает повышенные нагрузки, проста в сборке, служит много лет.
  • Пластик. Легкий материал с высокой влагостойкостью. Подходит для небольших конструкций, однако уступает металлу по несущей способности.

Расчет материалов для опалубки

Первый этап — определить общую площадь внутренних поверхностей будущей опалубки.

Для простого ленточного фундамента без учета внутренних перегородок расчет выполняют по формуле: площадь = периметр × высота × 2. Двойной коэффициент нужен для того, чтобы учесть обе стороны опалубки.

Пример расчета опалубки для фундамента 8 × 10 м

Исходные данные:

  • периметр = 2 × (8 + 10) = 36 м;
  • высота ленты = 0,6 м.

Расчет: 36 × 0,6 × 2 = 43,2 м².

Второй этап — определить количество листов.

Площадь стандартного листа фанеры 1220 × 2440 мм — около 2,98 м².Нужно разделить по формуле: 43,2 ÷ 2,98 = 14,5 листа. К полученному значению добавляют запас 10 % на раскрой, подрезку и возможные повреждения: 14,5 × 1,1 = 15,95. Итоговый расход после округления — 16 листов фанеры. Такой запас считается оптимальным для большинства частных объектов.

Кроме фанеры, для работы нужны:

  • брус для каркаса;
  • подкосы;
  • поперечные стяжки;
  • саморезы или гвозди;
  • гидроизоляционная пленка или специальная смазка для облегчения демонтажа.

При увеличении высоты фундамента возрастает давление бетонной смеси. В таком случае расстояние между стойками уменьшают, а каркас усиливают дополнительными ребрами жесткости.

Монтаж опалубки

Грамотно собранная опалубка обеспечивает точную геометрию фундамента, снижает расход материалов и исключает дорогостоящие исправления. Поэтому качественная сборка требует аккуратности на каждом этапе.

1. Подготовка основания

Перед началом работ участок очищают от мусора, снимают плодородный слой грунта и выполняют разметку по проекту.

После разметки проверяют:

  • длину сторон;
  • диагонали;
  • прямые углы;
  • уровень будущего фундамента.

Даже небольшая ошибка на этом этапе приведет к перекосу всей конструкции.

2. Сборка щитов

Сначала собирают отдельные панели. Каркас формируют из бруса, после чего крепят листы фанеры или доски. Саморезы обеспечивают более надежную фиксацию и упрощают разборку после твердения бетона.

Обычно вертикальные стойки устанавливают с шагом 50–70 см, но окончательное расстояние зависит от толщины щитов, высоты опалубки и расчетного давления бетонной смеси. При высокой нагрузке шаг уменьшают.

3. Установка опалубки

Готовые щиты устанавливают по разметке, выравнивают по уровню и фиксируют подкосами. Затем монтируют поперечные стяжки. Они предотвращают расхождение стенок под давлением бетонной смеси.

После установки проверяют:

  • вертикальность щитов;
  • ширину фундамента;
  • отсутствие перекосов;
  • плотность стыков.

При обнаружении щелей закрывают их рейками, монтажной лентой или другими уплотняющими материалами. Потери цементного молочка ухудшают прочность бетона и снижают качество поверхности.

4. Подготовка к заливке

Перед подачей бетона внутреннюю поверхность щитов покрывают специальной эмульсией или застилают пленкой. Такой прием облегчает демонтаж и сохраняет фанеру в хорошем состоянии.

Во время заливки бетон укладывают постепенно, слоями. После каждого слоя используют глубинный вибратор или выполняют тщательное штыкование. Воздух выходит наружу, смесь равномерно заполняет весь объем, бетон набирает проектную прочность более равномерно.

После завершения работ положение щитов проверяют еще раз. Если конструкция сохранила форму, бетон оставляют до набора необходимой прочности. Только после этого приступают к демонтажу съемной опалубки.

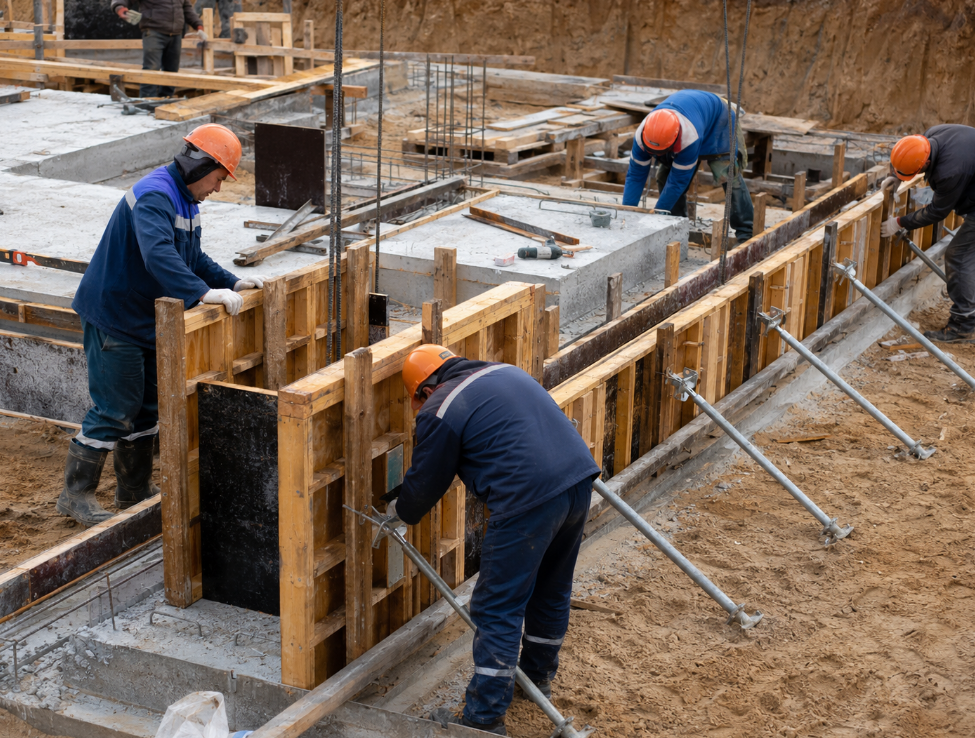

Монтаж опалубки

Комплектация объекта под ключ

С Monolita.net укомплектовать объект любого назначения и масштаба не составит труда. Компания поставляет щитовую, мелкощитовую опалубку, ХСИ, cup lock, все виды комплектующих и другие строительные материалы для монолитных работ в день заказа. Все позиции по прайсу в наличии на складе, поэтому не придется долго ждать доставку по Москве и Московской области. Плюс с каждым заказчиком персонально работает менеджер с графиком 24/7, чтобы оперативно решать любые возникающие вопросы.
